Case Study Xây Dựng Trường Học Cần Thơ – Từ Bản Vẽ Đến Lễ Khai Giảng 2026
Trong tất cả các loại công trình dân dụng – công cộng, xây dựng cơ sở giáo dục luôn được xếp vào nhóm đặc thù nhất: nơi yêu cầu kỹ thuật cao không kém công trình công nghiệp nhưng lại đặt con người – đặc biệt là trẻ em – làm trung tâm của mọi quyết định thiết kế và thi công.
Bài case study xây dựng trường học Cần Thơ dưới đây ghi lại toàn bộ hành trình từ ngày tiếp nhận hồ sơ thiết kế đến buổi lễ khai giảng đầu tiên của một trường tư thục tại Cần Thơ – với đầy đủ những thách thức kỹ thuật, câu chuyện phối hợp với cơ quan quản lý và bài học thực tiễn mà Dũng Phát đã rút ra.
Đây là case study xây dựng trường học Cần Thơ điển hình, phản ánh trung thực những gì thực sự xảy ra khi thi công trường học Cần Thơ – không phải những gì chỉ nhìn đẹp trên brochure.
1. Tổng Quan Dự Án Và Những Yêu Cầu Đặc Thù
Ngay từ khi tiếp nhận dự án này trong case study xây dựng trường học Cần Thơ, Dũng Phát hiểu rằng đây không đơn thuần là một công trình dân dụng thông thường.
Mỗi quyết định kỹ thuật đều cần được nhìn dưới góc độ của trải nghiệm và sự an toàn dành cho trẻ nhỏ — từ hướng đón sáng của lớp học, độ cao bệ cửa sổ, vật liệu sàn chống trơn trượt cho đến khoảng cách giữa các khu chức năng phụ trợ.
Chính vì vậy, toàn bộ quá trình triển khai đều được đội ngũ kỹ thuật và thi công tính toán kỹ lưỡng nhằm tạo nên một môi trường học tập an toàn, thông thoáng và phù hợp với sự phát triển của trẻ trong những năm đầu đời.

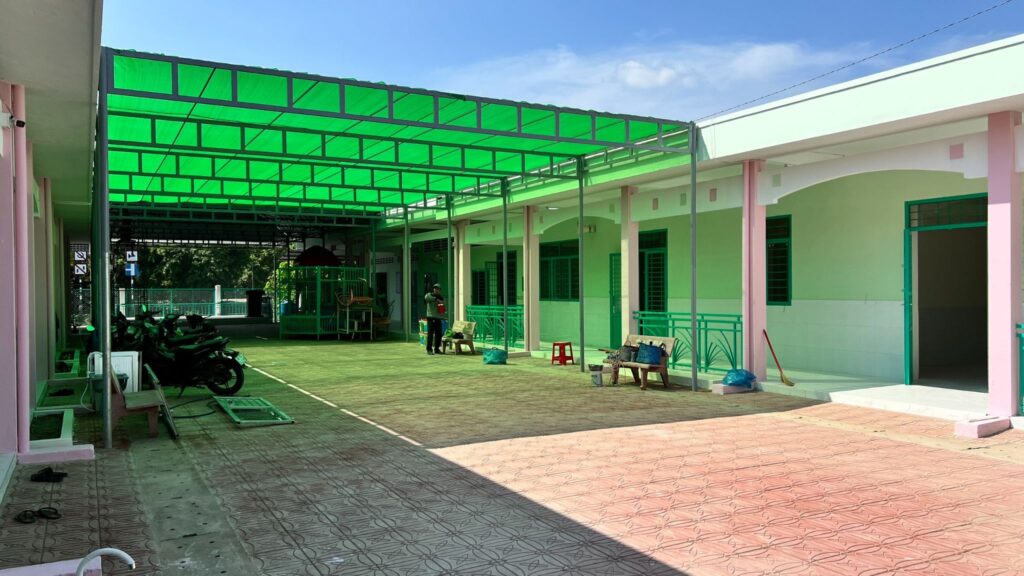

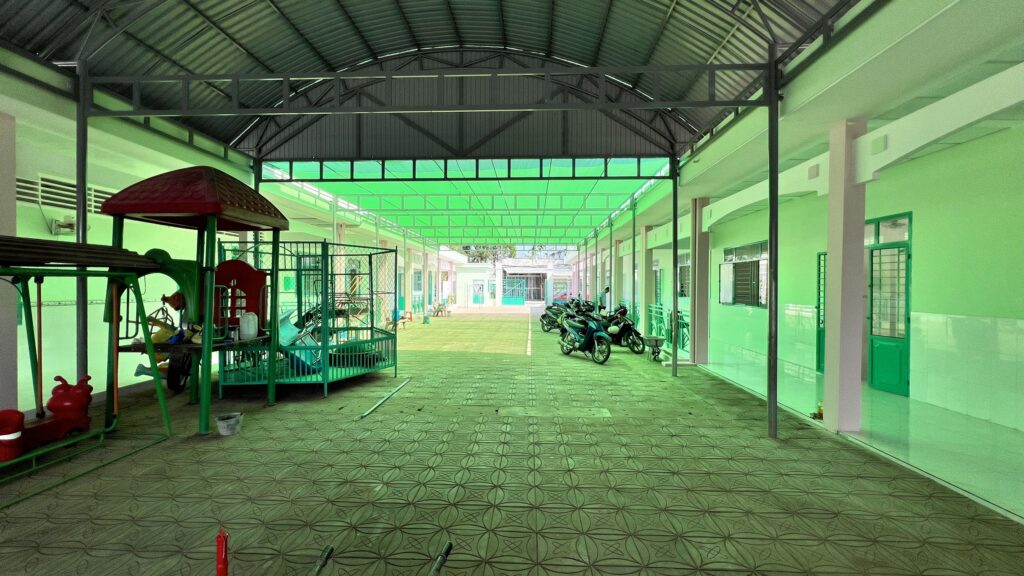

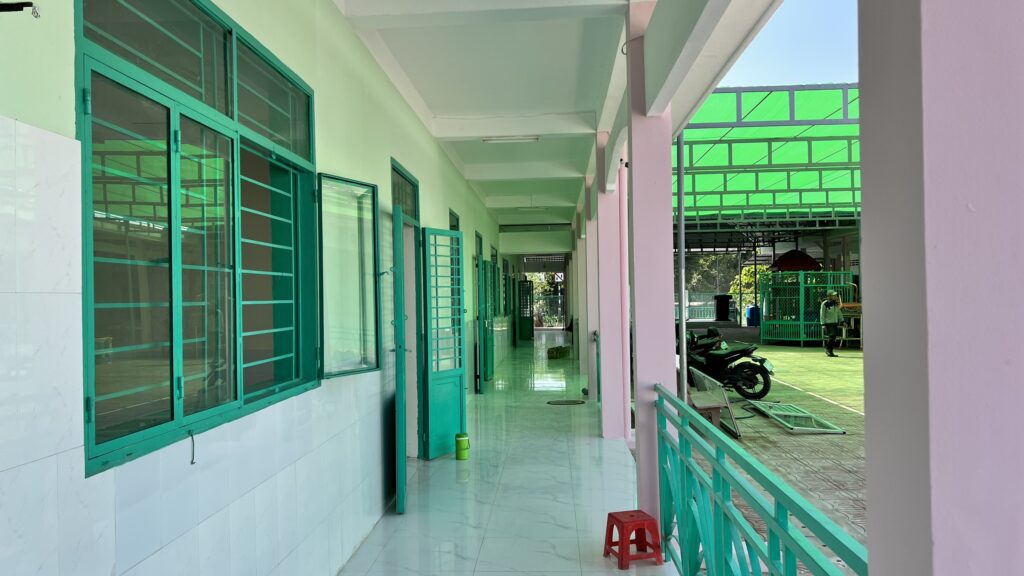

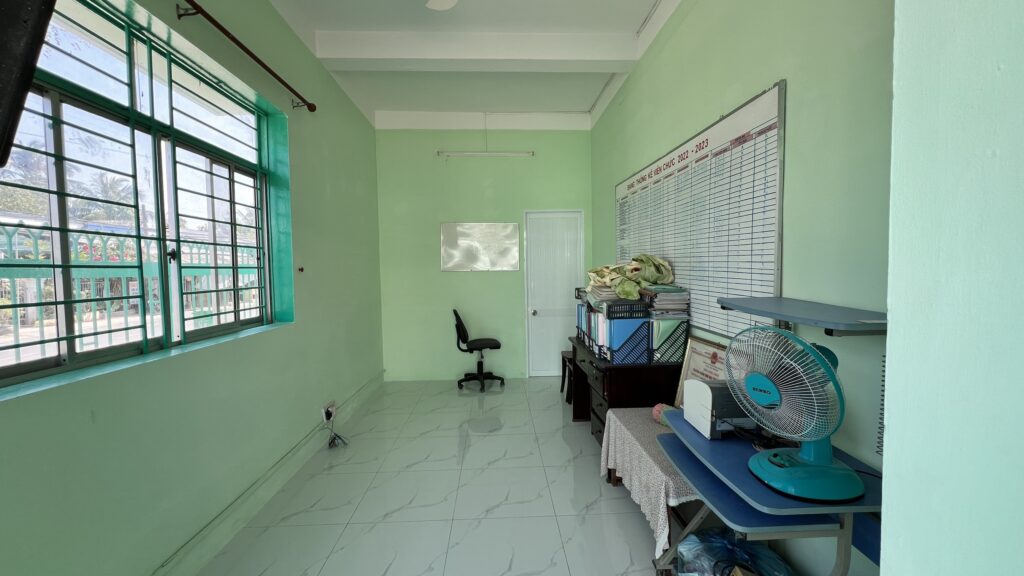

Dưới đây là hình ảnh thực tế quá trình thi công dự án trường mầm non do Dũng Phát trực tiếp triển khai.









1.1. An Toàn Học Sinh – Tiêu Chí Không Thể Thỏa Hiệp
Trong case study xây dựng trường học Cần Thơ này, an toàn học sinh là yêu cầu xuyên suốt mọi hạng mục thi công. Cầu thang được thiết kế theo Thông tư 13/2020/TT-BGDĐT với chiều rộng tối thiểu 1,8m, bậc thang cao tối đa 150mm, chiều sâu bậc tối thiểu 280mm, có tay vịn ở cả hai bên chiều cao 900mm cho người lớn và 600mm cho học sinh.
Toàn bộ lan can và ban công sử dụng kính cường lực 12mm kết hợp khung inox 304, khoảng cách song không quá 110mm để đảm bảo học sinh không thể chui qua. Các góc tường bên trong lớp học và hành lang đều được ốp nẹp nhựa bo góc để tránh chấn thương.
1.2. Yêu Cầu Âm Học Và Ánh Sáng Tự Nhiên
Hai yếu tố kỹ thuật ít được chú ý nhất nhưng ảnh hưởng lớn nhất đến chất lượng học tập trong case study xây dựng trường học Cần Thơ này là âm học và ánh sáng tự nhiên.
Theo tiêu chuẩn TCVN 3981:1985 và Thông tư 13, độ ồn nền trong phòng học không được vượt quá 45 dB.
Để đạt yêu cầu này tại vị trí gần trục đường chính của Cần Thơ, Dũng Phát đã thi công tường bao 200mm bê tông cốt thép + tường gạch 100mm phía trong, kết hợp cửa sổ kính 2 lớp cách âm và trần thạch cao tiêu âm dày 12mm.
Về ánh sáng tự nhiên, toàn bộ phòng học được định hướng theo trục Đông – Tây để nhận ánh sáng khuếch tán từ phía Bắc – Nam, tránh nắng chiều trực tiếp gây chói mắt học sinh, với hệ số chiếu sáng tự nhiên (K) ≥ 1/5 diện tích sàn theo quy chuẩn.
2. Phối Hợp Với Sở GD&ĐT Trong Quá Trình Thi Công
Một trong những nét đặc thù nhất của case study xây dựng trường học Cần Thơ so với các loại công trình khác là sự tham gia chủ động và thường xuyên của Sở Giáo dục và Đào tạo TP. Cần Thơ trong suốt quá trình thi công – không phải chỉ ở bước cuối nghiệm thu.
2.1. Thủ Tục Pháp Lý Đặc Thù
Trong case study xây dựng trường học Cần Thơ này, hồ sơ pháp lý cần hoàn thiện trước khi khởi công bao gồm:
+Giấy phép xây dựng từ Sở Xây dựng TP. Cần Thơ; văn bản chấp thuận chủ trương từ UBND TP. Cần Thơ
+ Thẩm duyệt thiết kế PCCC từ Phòng Cảnh sát PCCC – Công an TP. Cần Thơ
+ Đặc biệt là văn bản thỏa thuận địa điểm từ Sở GD&ĐT TP. Cần Thơ – cơ quan xác nhận địa điểm đáp ứng yêu cầu tối thiểu về quy mô, an toàn và điều kiện giảng dạy theo Thông tư 13/2020/TT-BGDĐT về điều lệ trường tiểu học.
Đây là bước pháp lý đặc thù mà các công trình dân dụng thông thường không có nhưng bắt buộc trong mọi case study xây dựng trường học Cần Thơ.
2.2. Các Đợt Kiểm Tra Trong Quá Trình Thi Công
Điểm đặc thù trong case study xây dựng trường học Cần Thơ này là Sở GD&ĐT tổ chức 3 đợt kiểm tra hiện trường trong suốt 14 tháng thi công – không phải chỉ kiểm tra khi hoàn thiện.
Đợt 1 (sau khi hoàn thành phần thô tầng 1): kiểm tra kích thước phòng học, chiều rộng hành lang, bố trí cầu thang và vệ sinh.
Đợt 2 (sau khi lắp đặt hoàn thiện các phòng chức năng): kiểm tra hệ thống điện, ánh sáng nhân tạo, trang thiết bị nội thất và hệ thống thông gió.
Đợt 3 (trước bàn giao): kiểm tra toàn diện gồm cả sân chơi, hệ thống PCCC, hệ thống thoát hiểm và cảnh quan tổng thể.
Mỗi đợt kiểm tra đều lập biên bản và nêu rõ các hạng mục cần điều chỉnh trước đợt kiểm tra tiếp theo – tạo ra vòng phản hồi liên tục mà mọi case study xây dựng trường học Cần Thơ cần tính toán vào tiến độ tổng thể.
Tiêu chuẩn kỹ thuật và quy định điều lệ áp dụng trong case study xây dựng trường học Cần Thơ được quy định chi tiết tại Thông tư 13/2020/TT-BGDĐT – Điều lệ trường tiểu học (thuvienphapluat.vn).
Đây là văn bản pháp lý bắt buộc, đặt ra yêu cầu tối thiểu về diện tích, ánh sáng, vệ sinh, an toàn và trang thiết bị mà mọi nhà thầu thi công trường học Cần Thơ đều phải nắm vững trước khi tiếp nhận hồ sơ thiết kế.
3. Tiến Độ Thi Công Theo Năm Học
Thách thức lớn nhất trong case study xây dựng trường học Cần Thơ không phải là kỹ thuật xây dựng mà là quản lý tiến độ theo lịch năm học – một biến số hoàn toàn cứng nhắc không thể thỏa hiệp.
3.1. Deadline Bất Di Bất Dịch: Ngày Khai Giảng
Trong case study xây dựng trường học Cần Thơ này, ngày 05/9 là deadline tuyệt đối. Trường phải sẵn sàng đón học sinh trước ngày đó bất kể bất kỳ tình huống nào.
Điều này tạo ra một áp lực tiến độ đặc thù: toàn bộ 14 tháng thi công phải được lập kế hoạch ngược từ ngày khai giảng về ngày khởi công, không theo hướng thuận. Dũng Phát đã lập Gantt chart chi tiết với 47 mốc tiến độ, trong đó có 8 mốc cứng không được phép trễ nếu muốn đảm bảo bàn giao đúng hạn.
Đây là cách tiếp cận lập tiến độ điển hình nhất trong mọi case study xây dựng trường học Cần Thơ có thời điểm bàn giao cố định.
3.2. Phân Chia Giai Đoạn Thi Công
Kinh nghiệm từ case study xây dựng trường học Cần Thơ cho thấy việc phân chia giai đoạn thi công hợp lý là yếu tố then chốt.
Giai đoạn 1 (tháng 1–4): hoàn thành toàn bộ nền móng – cọc bê tông ly tâm D300mm, dài 18m, tổng 184 cọc; đài móng và giằng móng bê tông B25; tầng 1 phần thô.
Giai đoạn 2 (tháng 4–8): hoàn thành tầng 2, tầng 3 phần thô; hệ mái bê tông B25 chống thấm Sika 107 song song thi công hệ thống điện âm tường và ống nước ngầm.
Giai đoạn 3 (tháng 8–12): hoàn thiện nội thất tất cả phòng học; lắp đặt trang thiết bị; thi công sân chơi và cảnh quan; kiểm tra, nghiệm thu từng hạng mục. Giai đoạn 4 (tháng 12–14): chạy thử toàn hệ thống điện – nước – PCCC; sửa chữa punch list; bàn giao và tập huấn vận hành.
3.3. Ứng Phó Với Mùa Mưa Trong Thi Công
Trong case study xây dựng trường học Cần Thơ này, giai đoạn thi công rơi vào đúng mùa mưa Cần Thơ (tháng 5–10).
Dũng Phát đã áp dụng biện pháp thi công mùa mưa bao gồm: hệ thống bơm nước công trường 2 máy bơm 7,5kW; lều che di động 500m² bằng khung thép + bạt HDPE tại khu vực đổ sàn và hoàn thiện; ca thi công sáng sớm 6:00–11:00 và chiều 13:00–17:00 tận dụng khung thời gian khô ráo; và hệ thống ván khuôn chống thấm cho sàn đổ sau mưa.
Nhờ kế hoạch dự phòng bài bản này, case study xây dựng trường học Cần Thơ đã duy trì tiến độ đúng kế hoạch dù mùa mưa năm đó kéo dài hơn bình thường.
Bài học thi công mùa mưa trong case study xây dựng trường học Cần Thơ này liên quan chặt chẽ đến kinh nghiệm thực chiến trên nhiều loại công trình khác.
Tham khảo thêm Case Study: Nhà máy Caseamex – Thi công công trình chế biến thủy sản xuất khẩu để xem cách Dũng Phát quản lý tiến độ và chất lượng trong điều kiện công trình công nghiệp đặc thù, nhiều điểm tương đồng với quản lý thi công trường học Cần Thơ.
4. Các Hạng Mục Đặc Biệt: Sân Chơi Và Hệ Thống PCCC
Hai hạng mục đặc biệt nhất, đồng thời cũng là phức tạp nhất trong case study xây dựng trường học Cần Thơ này là sân chơi đạt tiêu chuẩn an toàn và hệ thống PCCC cho công trình có mật độ người sử dụng cao là trẻ em.
4.1. Sân Chơi – Tiêu Chuẩn An Toàn Đặc Thù
Trong case study xây dựng trường học Cần Thơ, sân chơi được thiết kế với tổng diện tích 1.200m², gồm khu vực sân thể chất đa năng (600m² sàn nhựa EPDM dày 12mm chống trượt, chống va đập), khu vực thiết bị vui chơi ngoài trời và khu vực cây xanh cảnh quan.
Thiết bị vui chơi ngoài trời phải đáp ứng tiêu chuẩn TCVN 12669:2019 về thiết bị chơi ngoài trời cho trẻ em, yêu cầu: không có cạnh sắc, khe hở hoặc lỗ hổng có thể gây kẹt tay chân; độ cao rơi tối đa 2m với nền sàn đệm tiêu chuẩn; kiểm tra tải trọng định kỳ 6 tháng/lần.
Khu vực sân xi măng được chia rõ ranh giới bằng sơn kẻ an toàn và bollard nhựa màu vàng để ngăn xe cơ giới tiếp cận trong giờ học. Hệ thống thoát nước sân chơi được thiết kế dốc 1,5–2% về các rãnh thu nước ngầm để tránh đọng nước gây trơn trượt trong case study xây dựng trường học Cần Thơ mùa mưa.
4.2. Hệ Thống PCCC Cho Công Trình Trường Học
Trong case study xây dựng trường học Cần Thơ này, hệ thống PCCC được thiết kế theo TCVN 3890:2023 và thẩm duyệt bởi Phòng Cảnh sát PCCC – Công an TP. Cần Thơ.
Hệ thống bao gồm:
+ 36 đầu báo khói quang điện phân bố đều tại tất cả phòng học, hành lang và các phòng chức năng
+ Hệ thống loa cảnh báo độc lập với hệ thống âm thanh nội bộ, đủ nghe rõ khi lớp học đang hoạt động
+ 28 bình chữa cháy MFZ-4 đặt đúng vị trí theo quy định
+ 8 hộp họng nước cứu hỏa kết nối bể nước dự trữ 50m³
+ Hệ thống biển chỉ dẫn thoát hiểm phát sáng.
Đặc biệt, lối thoát hiểm được bố trí theo nguyên tắc không có điểm mù: từ phòng học xa nhất đến điểm thoát nạn không quá 30m đường đi, và mỗi tầng có ít nhất 2 lối thoát độc lập.
Đây là tiêu chuẩn bắt buộc trong mọi case study xây dựng trường học Cần Thơ do mật độ người sử dụng cao và đặc thù trẻ em cần sơ tán nhanh.
4.3. Hệ Thống Điện Và Chiếu Sáng Nhân Tạo
Trong case study xây dựng trường học Cần Thơ này, hệ thống điện chiếu sáng nhân tạo được thiết kế đạt độ rọi 300 lux tại mặt bàn học sinh và 500 lux tại bảng giảng – vượt mức tối thiểu 200 lux theo TCVN 7114:2008.
Đèn sử dụng là đèn LED panel 40W chỉ số hoàn màu CRI ≥ 90, nhiệt màu 4.000K (trắng trung tính) phù hợp học tập.
Toàn bộ dây điện trong lớp học đi ngầm ống PVC D20 và D25 chôn trong tường – không có đường dây hở bên trong phạm vi học sinh tiếp cận.
Hệ thống điện thi công trường học Cần Thơ được nghiệm thu bởi đơn vị điện lực trước khi đóng điện toàn công trình.
Bên cạnh công trình giáo dục trong case study xây dựng trường học Cần Thơ này, Dũng Phát còn có kinh nghiệm thi công nhiều loại công trình thương mại – dịch vụ đặc thù. Tham khảo thêm Case Study: Thi công Showroom Hyundai Cần Thơ – So sánh bản vẽ 3D và công trình thực tế để thấy cách tiếp cận quản lý chất lượng và tiến độ được áp dụng nhất quán trên nhiều loại công trình khác nhau tại Cần Thơ.
5. So Sánh Bản Vẽ Và Thực Tế – Những Điểm Điều Chỉnh Trong Quá Trình Thi Công
Một phần quan trọng và thực tế nhất của case study xây dựng trường học Cần Thơ này là ghi lại trung thực những điểm chênh lệch giữa bản vẽ thiết kế ban đầu và công trình hoàn thiện thực tế – và lý do đằng sau mỗi điều chỉnh.
5.1. Điều Chỉnh Từ Thực Địa
Trong case study xây dựng trường học Cần Thơ này, sau khi khảo sát địa chất chi tiết, kết quả thử tải cho thấy lớp đất chịu lực ở độ sâu 18m chưa đạt yêu cầu thiết kế. Kỹ sư kết cấu đã điều chỉnh chiều dài cọc từ 18m lên 21m cho 64 cọc trung tâm chịu tải lớn nhất.
Chi phí tăng thêm cho hạng mục này được thống nhất và lập biên bản điều chỉnh hợp đồng trước khi thi công.
Ngoài ra, sau đợt kiểm tra đầu tiên của Sở GD&ĐT, một phòng vệ sinh giáo viên tầng 3 được chuyển đổi thành phòng y tế mở rộng theo yêu cầu đảm bảo diện tích tối thiểu 12m² – điều mà bản vẽ thiết kế gốc chưa tính đến trong case study xây dựng trường học Cần Thơ ban đầu.
5.2. Những Hạng Mục Giữ Nguyên Hoàn Toàn
Điểm đáng chú ý trong case study xây dựng trường học Cần Thơ này là các hạng mục ảnh hưởng đến học sinh được giữ nguyên hoàn toàn theo bản vẽ gốc, không có một thay đổi nào:
+ Kích thước phòng học đúng 8m x 9m (diện tích 72m² cho 35 học sinh)
+ Chiều cao thông thủy 3,6m tất cả tầng
+ Vị trí và kích thước toàn bộ cửa sổ, lan can và cầu thang
+ Hướng phòng học Bắc – Nam; và toàn bộ hệ thống an toàn.
Đây là cam kết mà Dũng Phát giữ vững trong case study xây dựng trường học Cần Thơ: những gì liên quan đến sự an toàn và phúc lợi của học sinh không bao giờ bị thay đổi vì lý do tiến độ hay ngân sách.
5.3. Bàn Giao Và Lễ Khai Giảng
Bước cuối cùng của case study xây dựng trường học Cần Thơ này là buổi bàn giao chính thức diễn ra vào ngày 25/8 – trước ngày khai giảng 10 ngày – đủ thời gian để nhà trường sắp xếp trang thiết bị, tập huấn giáo viên về hệ thống PCCC và hoàn thiện các thủ tục hành chính cuối cùng.
Biên bản bàn giao kèm theo bộ hồ sơ hoàn công đầy đủ: bản vẽ hoàn công, kết quả kiểm tra chất lượng bê tông, biên bản nghiệm thu PCCC, biên bản nghiệm thu điện và tất cả tài liệu vận hành – bảo trì thiết bị.
Ngày 05/9, lễ khai giảng đầu tiên diễn ra đúng hẹn – đây là kết quả mà Dũng Phát tự hào nhất trong case study xây dựng trường học Cần Thơ này.
Câu Hỏi Thường Gặp (FAQ)
1. Xây trường học có phải nghiệm thu từng phần không?
Trong case study xây dựng trường học Cần Thơ và các dự án xây dựng cơ sở giáo dục nói chung, nghiệm thu từng phần là bắt buộc theo Nghị định 06/2021/NĐ-CP về quản lý chất lượng công trình xây dựng.
Các hạng mục phải nghiệm thu từng phần (nghiệm thu khuất) bao gồm: cọc móng trước khi đổ đài móng; cốt thép cột và sàn trước khi đổ bê tông; hệ thống điện và ống nước ngầm tường trước khi trát; chống thấm vệ sinh và mái trước khi hoàn thiện; kết cấu sàn sau khi đổ bê tông.
Mỗi hạng mục đều phải lập biên bản nghiệm thu có ký xác nhận của chủ đầu tư, nhà thầu và tư vấn giám sát – đây là quy trình không thể bỏ qua trong bất kỳ case study xây dựng trường học Cần Thơ nào.
2. Sân chơi trường học cần đạt tiêu chuẩn an toàn gì?
Tiêu chuẩn an toàn sân chơi trường học trong case study xây dựng trường học Cần Thơ này tuân thủ TCVN 12669:2019 về sân chơi và thiết bị vui chơi ngoài trời.
Yêu cầu cụ thể: bề mặt sân phải có lớp đệm tiêu chuẩn (nhựa EPDM, cát sạch hoặc thảm cỏ nhân tạo) ở khu vực có thiết bị cao; thiết bị không có cạnh sắc, bu lông lộ thiên hoặc khe hở nguy hiểm; chiều cao rơi tự do tối đa theo độ tuổi (trẻ mầm non ≤ 1m, tiểu học ≤ 2m); kiểm tra định kỳ 6 tháng/lần và kiểm tra bất thường sau bão, lũ.
Thông tin tham khảo chi tiết có thể tìm tại Sở GD&ĐT TP. Cần Thơ về hướng dẫn cơ sở vật chất trường học đạt chuẩn.
3. Thi công trường có ảnh hưởng đến năm học không?
Trong case study xây dựng trường học Cần Thơ này là công trình xây mới nên không ảnh hưởng đến năm học đang diễn ra.
Tuy nhiên, với các dự án cải tạo, mở rộng trường đang hoạt động – tình huống phổ biến trong thi công trường học Cần Thơ – thì ảnh hưởng đến năm học là vấn đề phải giải quyết từ giai đoạn lập kế hoạch.
Giải pháp thông thường gồm: thi công theo từng khu vực cách ly, ưu tiên các hạng mục ồn và bụi vào dịp hè (tháng 6–8); lắp hàng rào an toàn cao 2m ngăn cách hoàn toàn khu vực thi công với khu vực học tập; và tuân thủ giờ làm việc không gây ồn trong giờ học (7:00–11:00 và 13:00–17:00).
Quản lý tiến độ thi công theo năm học là kỹ năng cốt lõi mà mọi nhà thầu thi công trường học Cần Thơ cần có.
Kết Luận
Case study xây dựng trường học Cần Thơ này là minh chứng rõ nhất cho một nguyên tắc mà Dũng Phát tin tưởng: thi công công trình giáo dục đòi hỏi tiêu chuẩn cao hơn, trách nhiệm lớn hơn và sự tỉ mỉ nhiều hơn bất kỳ loại công trình nào khác.
Từ yêu cầu âm học, ánh sáng, an toàn học sinh đến phối hợp Sở GD&ĐT, quản lý tiến độ theo năm học và vận hành hệ thống PCCC đặc thù – mỗi chi tiết trong case study xây dựng trường học Cần Thơ đều phản ánh cam kết xây dựng một môi trường học tập an toàn, chất lượng và bền vững cho thế hệ tương lai.
Nếu bạn đang có kế hoạch xây dựng cơ sở giáo dục tại Cần Thơ hoặc khu vực ĐBSCL, Dũng Phát sẵn sàng chia sẻ kinh nghiệm thực tiễn từ case study xây dựng trường học Cần Thơ và các dự án tương tự, hỗ trợ từ khâu tư vấn kỹ thuật, lập dự toán đến triển khai thi công đúng tiến độ và đúng tiêu chuẩn pháp lý. Liên hệ Dũng Phát để được tư vấn chi tiết.
Lưu ý: Các mức chi phí được đề cập trong bài viết này chỉ mang tính tham khảo.
——————————
Thông tin liên hệ:
- Fanpage: CÔNG TY TNHH TƯ VẤN & XÂY DỰNG DŨNG PHÁT
- Hotline: 0939 656 457 – 0939 506 670
- Email: nvdung111977@gmail.com
- Trụ sở: Ấp Phước Long, Xã Đông Phước, TP. Cần Thơ
- Chi nhánh: B10-1, Đường Số 3, KDC Nam Long, P. Cái Răng, TP. Cần Thơ
Khách hàng vui lòng gọi điện vào hotline, Gửi yêu cầu tư vấn, Comment yêu cầu tư vấn dưới mỗi bài viết. Chúng tôi sẽ xử lý và trả lời yêu cầu tư vấn khách hàng trong 8h làm việc.
CÔNG TY TNHH TƯ VẤN THIẾT KẾ & XÂY DỰNG DŨNG PHÁT
Trụ sở: Ấp Phước Long, Xã Đông Phước, TP. Cần Thơ
Chi nhánh: B10-1, Đường Số 3, KDC Nam Long, P. Cái Răng, TP. Cần Thơ
Hotline: 0939 656 457 – 0939 506 670
Email: Nvdung111977@gmail.com
